06 авг. 2025
PLUS Пулковский: чистовая отделка во всех корпусах
- Ход строительства
- новость
- 5 мин чтения
В корпусах первой очереди (№1–3) чистовая отделка квартир выполнена на 70%. Инженерные и внутренние сети корпусов готовы на 90%. Готовность наружных инженерных сетей – 80%.
Во второй очереди продолжается монтаж вентилируемых фасадов. Готовность инженерных сетей корпусов – 80%.
- В корпусе №4 завершена черновая отделка. Чистовая выполнена уже на 40%.
- В корпусе №5 черновые работы также завершены, чистовая отделка выполнена на 20%, инженерные сети готовы на 80%.
- В корпусе №6 выполнено 40% от объема работ по чистовой отделке.
- В корпусах №7 и №8 — чистовая отделка готова на 60%, устанавливаются входные и межкомнатные двери, монтируется сантехника. Благоустройство выполнено на 90%.

В здании детского сада закончен монтаж окон, выполняется заливка стяжек и монтаж лифтов. Начинается черновая отделка.

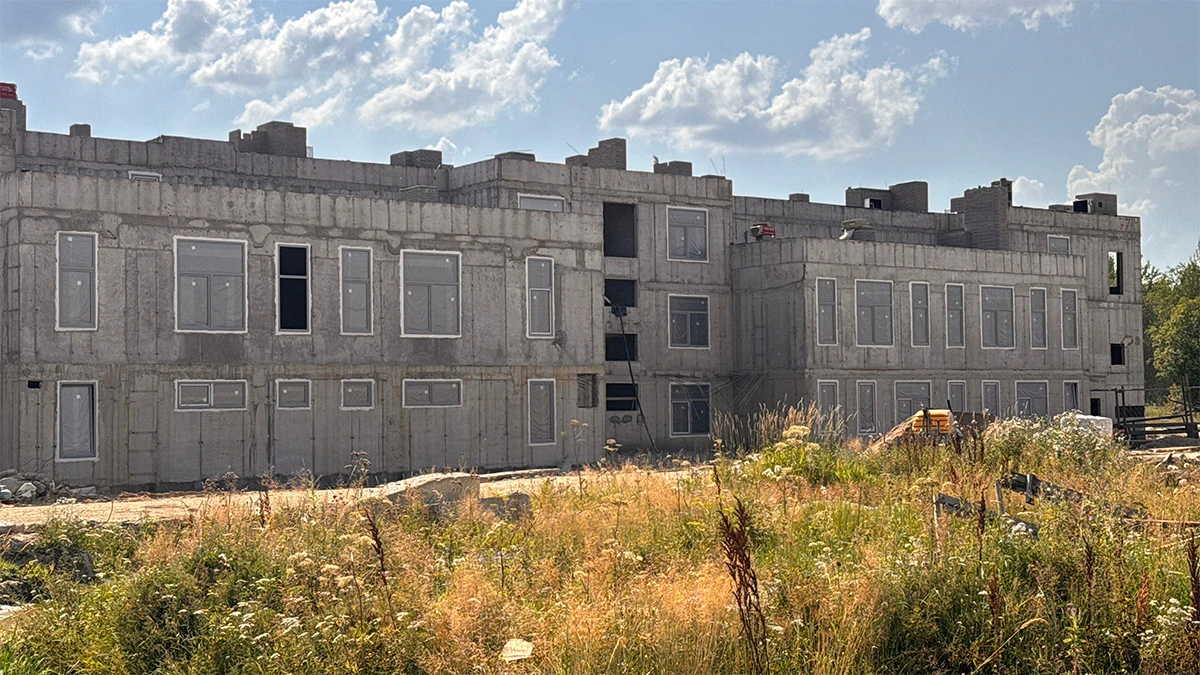

В здании школы монолитные работы ведутся на уровне второго и третьего этажей.
Внутриквартальные коммуникации: водопровод и канализация – готовность 60%, теплосети — 90%. Первый этап благоустройства (асфальт, брусчатка, газоны) выполнен на 80%. Устанавливаются дворовые ограждения.
