«Галерная гавань» — монолитные работы ниже нуля
- Ход строительства
- новость
- 4 мин чтения

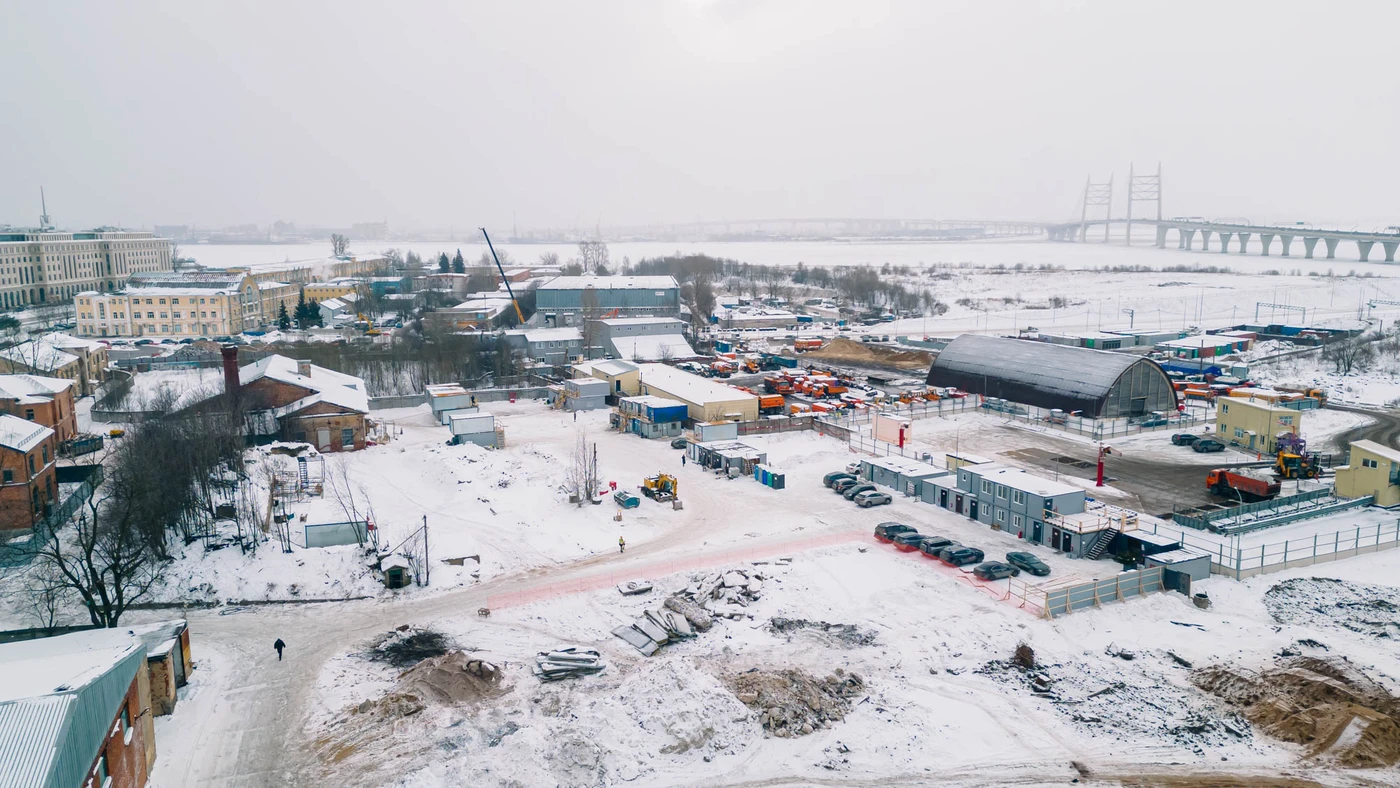

На строительной площадке жилого комплекса бизнес-класса «Галерная гавань» продолжаются монолитные работы ниже нулевой отметки.
В корпусе №3 заканчивается заливка стен паркинга — выполнено 90% объема работ, продолжается заливка плиты перекрытия над паркингом — выполнено 60% объема работ этого этапа. В феврале планируется начало монолитных работ на уровне первого этажа.
В корпусе №5 заливаются стены паркинга. В корпусе №1 ведется откопка и раскрепление шпунтового ограждения котлована.
В подземном паркинге, находящемся под всей территорией комплекса и вмещающего 606 машино-мест, работы по заливке ростверков выполнены на 75%.
Смонтирован второй башенный кран. Продолжается откопка котлована — выполнено 74% объема работ этого этапа.
Получено разрешение на строительство детского сада, который будет построен рядом с «Галерной гаванью».
Получено разрешение на строительство детского сада, который будет построен рядом с «Галерной гаванью».
